Producătorul național de gaze naturale Romgaz a decis rezilierea contractului semnat cu compania spaniolă Duro Felguera pentru finalizarea și punerea în funcțiune a noii centrale termoelectrice de la Iernut, proiect cu ciclu combinat pe gaze, început în urmă cu mai mulți ani, dar marcat de întârzieri și blocaje.
Potrivit unei informări transmise Bursei de Valori București, „în urma nerespectării de către Executant a obligațiilor contractuale (inclusiv a obligației de executare în termen a lucrărilor), prin Hotărârea nr. 68 din 11 septembrie 2025, Consiliul de Administrație și-a exprimat acordul pentru rezilierea Contractului nr. 40928/03.04.2023”, arată economedia.ro.
Contractul avea ca obiect „Finalizarea lucrărilor și punerea în funcțiune a obiectivului de investiții Dezvoltarea CTE Iernut prin construcția unei centrale termoelectrice noi cu ciclu combinat cu turbine cu gaze”.
Romgaz a transmis notificarea de reziliere pe 11 septembrie, iar aceasta „va produce efecte în a 31-a zi după primirea ei de către Executant”, se mai arată în document.
Anterior, spaniolii au anunțat că intenționează să sisteze lucrările, fiind aproape de a intra în insolvență din cauza problemelor financiare, neputând duce la bun sfârșit contractul, ale cărui termene de execuție oricum le-au încălcat repetat. Romgaz a anunțat atunci că execută garanția lăsată de constructorul spaniel.

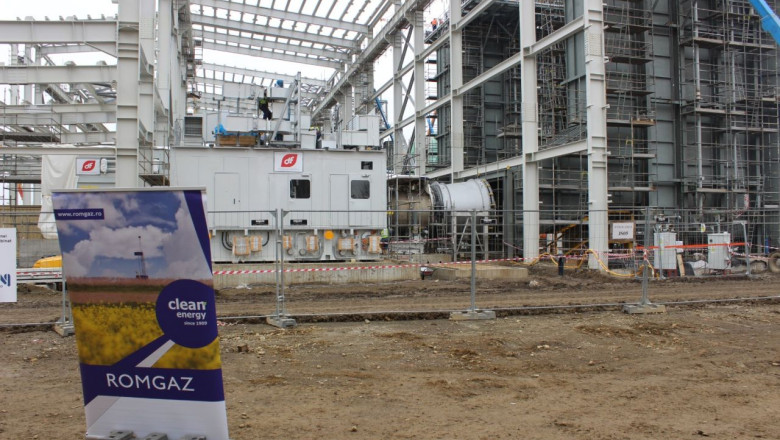

Proiectul centralei de la Iernut, cu o capacitate de circa 430 MW, este unul strategic pentru securitatea energetică a României, însă finalizarea sa a fost amânată în repetate rânduri din cauza problemelor întâmpinate cu antreprenorii. Proiectul trebuia să fie finalizat din 2020.
