09:06 Lucrările la centrala pe gaz de la Mintia, în fază avansată

[post-views]

La trei ani de la privatizarea vechii termocentrale Mintia, unul dintre foștii mari producători de energie din România, lucrările de modernizare a complexului energetic au ajuns într-o fază avansată. În 2026, centrala ar putea produce din nou energie, din surse mai puțin poluante, arată adevarul.ro.

Ultimii aproape 700 de angajați ai vechii termocentrale Mintia au fost disponibilizați în vara anului 2021, când centrala energetică din vecinătatea Devei a fost oprită definitiv, după 5 decenii de activitate și mai multe luni de stagnare.

Cum s-a schimbat în trei ani fața Termocentralei Mintia

Între timp, în august 2022, Termocentrala Mintia a fost vândută de statul român, prin lichidatorul judiciar, cu peste 91 de milioane de euro, unui investitor privat. Noii proprietari ai termocentralei au anunțat retehnologizarea acesteia și transformarea ei într-o termocentrală pe gaz, având o capacitate de producție de peste 1,7 GW de energie.

Investiția a fost estimată la peste 1,4 miliarde de euro, iar noii proprietari, Mass Global Energy Rom, s-au angajat să transforme „steaua de pe Mureș”, așa cum era numită termocentrala în anii de comunism, dintr-o centrală alimentată cu cărbune într-un complex energetic care va folosi tehnologia Siemens, de ultimă generație, și care va funcționa cu gaze naturale.

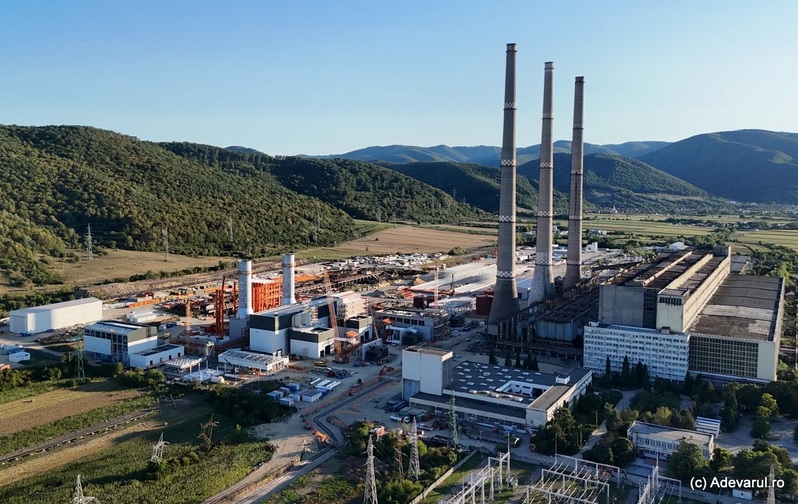

Între timp, înfățișarea vechii termocentrale s-a schimbat. Au fost păstrate clădirea principală a termocentralei, cele două mari turnuri de răcire a apei, ridicate pe malul Mureșului, dar și cele trei coșuri de fum construite în anii ‘70, cu o înălțime de peste 200 de metri fiecare.

Au fost desființate gospodăria de cărbune, gospodăria de păcură, gospodăria de ulei, stația de tratare chimică a apei, stația de tratare a condensatului principal și au fost demolate clădiri, anexe și instalații cuprinse pe o suprafață de zece hectare din curtea complexului. În locul lor sunt în șantier construcții ale noii centrale electrice pe gaz metan, care va ocupa o suprafață de aproximativ 7,5 hectare.

Potrivit proiectului, ea va fi echipată cu două turbine cu gaz (GTG) clasa H, o turbină cu abur și trei generatoare SGen5-3000W de la Siemens.

Va mai fi dotată cu echipamente auxiliare pentru generatoare și echipamente de producție (pompe, conducte, cabluri, supape, echipamente de admisie a apei etc.). Totodată, componentele centralei vor fi pregătite pentru tranziția către noile tehnologii de producere a energiei, bazate pe hidrogen. Investitorii estimau că proiectul va genera aproximativ 700 de locuri de muncă.

Conducta de gaz, în șantier

Lucrările la noua termocentrală din Hunedoara se apropie de final, arătau recent reprezentanții Ministerului Energiei. În iunie 2025, fostul ministru Sebastian Burduja afirma că proiectul a ajuns la un stadiu de 75% cu primul ciclu, iar, la jumătatea anului 2026, întreaga centrală cu ciclu combinat va fi gata.

„În decembrie, conform graficului actual, prima turbină de aproape 600 MW va fi gata, în ianuarie-februarie încă o turbină identică și, în iulie 2026, aici vom avea toți cei 1.734 MW în producție”, declara fostul ministru al Energiei.

În paralel cu construcția termocentralei, au loc lucrări la magistrala de gaze naturale, realizată de Transgaz, care o va alimenta. Investiția, în valoare de peste 60 de milioane de euro, este susținută de Ministerul Energiei și vizează construcția conductei de transport gaze pe traseul Sântămăria Orlea – Mintia, având o lungime de aproximativ 60 de kilometri.

Ea va lega Termocentrala Mintia de magistrala de gaze naturale BRUA (Bulgaria – România – Ungaria – Austria). Lucrările la conducta de gaze sunt și ele în stadiu avansat, multe segmente ale conductei fiind conectate și îngropate. Ele ar putea fi finalizate în acest an, estima recent fostul ministru.

Retehnologizarea Termocentralei Mintia înseamnă nu doar readucerea ei în sistemul energetic național, ci și trecerea acesteia de la folosirea cărbunelui la materii mai puțin poluante.

https://adevarul.ro/economie/termocentrala-mintia-sfarsitul-epocii-carbunelui-2467312.html

Articole similare:

Societatea Aparegio anunță întreruperea furnizării apei potabile pe raza orașului Târgu-Jiului, în data de 06.05.2026, în intervalul...

[post-views]

Noul prefect al județului Gorj, Corneliu Răducan Morega, a inspectat, marți, stadiul lucrărilor de modernizare a DN...

[post-views]

Fostul lider sindical din Complexul Energetic Oltenia, Manu Tomescu, se așteaptă să mai rămână ”foarte puțini salariați”...

[post-views]

Cătălin Predoiu, prim vicepreședintele PNL și vicepremier al Guvernului Bolojan, recent demis de Parlament, cere ca PNL...

[post-views]

Ultima oră

Plasare produse

Infinit hits:
